高質量發展看“浙”里 | 浙能臺二電二期擴建工程4號機組鍋爐沖管工作圓滿完成
本網訊 1月23日14時08分,浙能臺二電二期擴建工程4號機組鍋爐蒸汽沖管工作順利完成,標志著該機組即將進入整套啟動試運行階段,向按期投產目標邁出了關鍵一步。

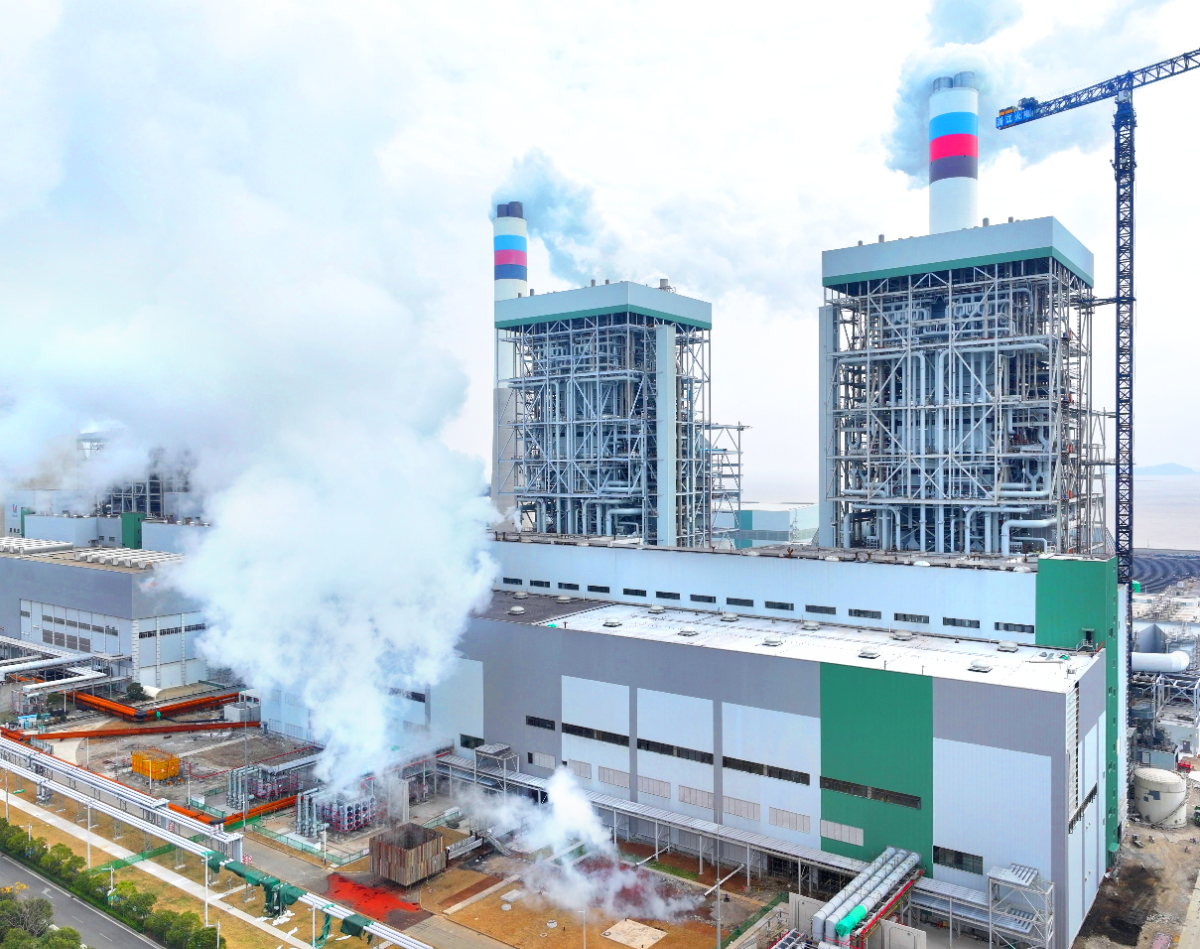

浙能臺二電二期擴建工程4號機組進行沖管工作。 李姝穎 攝
機組沖管是新建機組投運前的關鍵環節,目的是利用蒸汽動力清除鍋爐過熱器、再熱器及蒸汽管道在制造、運輸和安裝過程中殘留的各類雜質,從而保障機組長期安全穩定運行。
1月16日,4號機組鍋爐首次點火一次成功,正式進入機組沖管環節。該機組采用先進的二次再熱技術,具有高參數、大容量的特點,對沖管工藝提出了高要求。浙能臺二電充分總結3號機組沖管經驗,對沖管系統進行了專項優化,采用“二段式、穩降壓相結合”的復合沖管方案:先以降壓吹掃過熱器系統,再以穩壓沖管為主、降壓沖管為輔的方式吹掃過熱器、一次再熱器、二次再熱器系統,確保各系統清潔度達標。該方案顯著提高了蒸汽利用效率,減少了燃料消耗。
為確保沖管工作順利完成,浙能臺二電統籌協調設計、調試、施工、監理及設備供應商等多方力量,克服工藝系統復雜、控制難度大等困難,嚴格落實安全、質量、環保與進度管控。通過合理規劃臨時系統、配置降噪消音裝置,在保證沖管效果的同時,有效控制了系統阻力與環境噪聲。

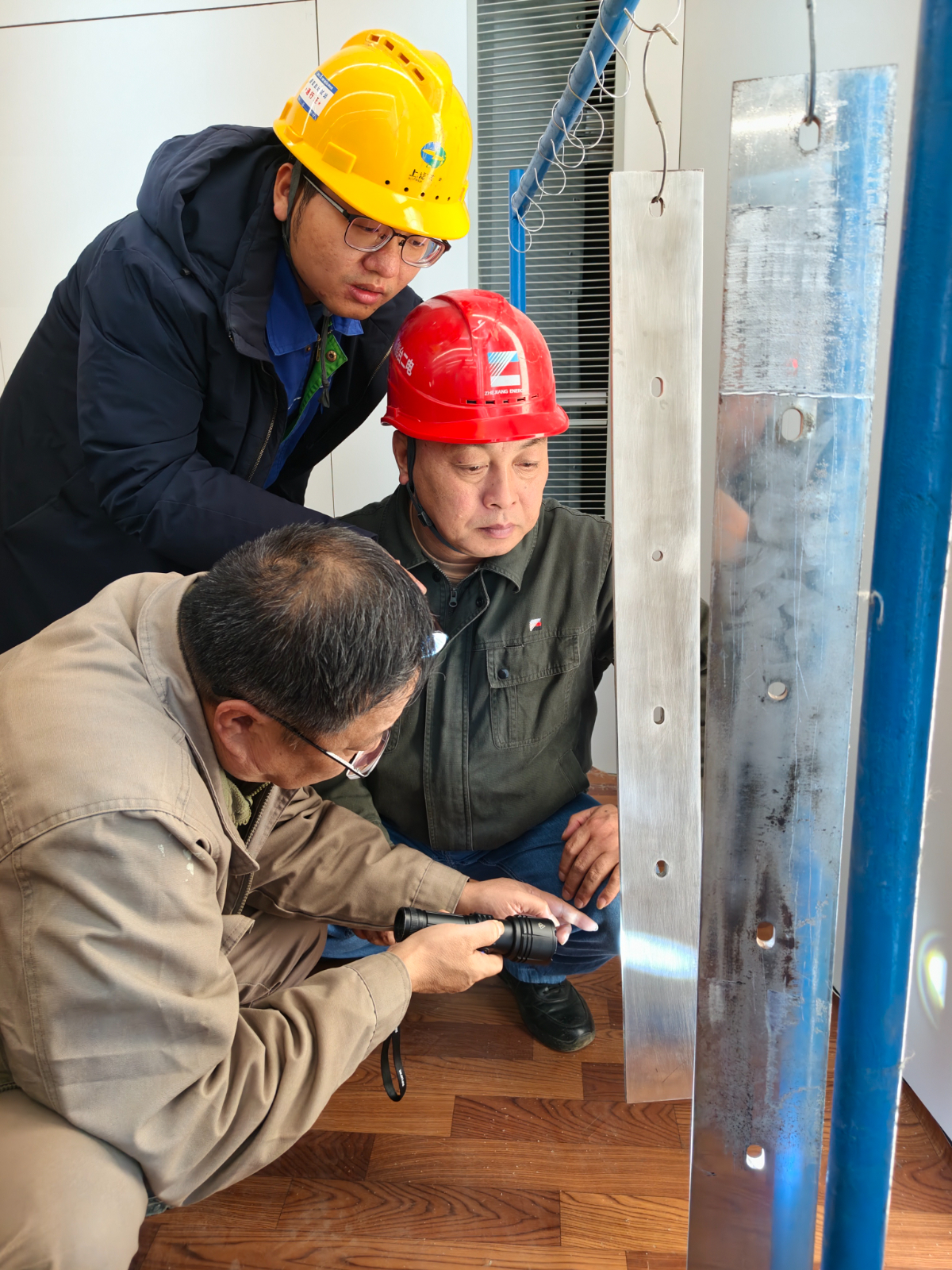

浙能臺二電專業人員檢查靶板品質。 劉凱銳 攝
經過浙能臺二電與各參建單位連續7天的協同攻堅,整個沖管期間系統運行平穩,連續兩次打靶驗收合格,沖管工作順利完成。
此次沖管的成功,充分驗證了鍋爐及其相關系統的設計可靠性、設備先進性,項目建設團隊在實踐中形成了一套規范、高效的調試質量管理流程,為后續機組調試積累了寶貴經驗。
據悉,浙能臺二電二期擴建工程項目是浙江省“十四五”重大建設項目、省能源“綠保穩”工程與擴大有效投資“千項萬億”工程。項目建設兩臺100萬千瓦級超超臨界二次再熱燃煤發電機組,投產后年發電量達100億千瓦時,此前項目3號機組已于去年投產,為浙江省電力供應保障和區域經濟發展提供強勁支撐。
下一步,浙能臺二電將繼續嚴格落實安全質量管控要求,有序推進后續調試工作,扎實做好4號機組整套啟動前的各項準備工作,為浙江省奮進“十五五”新征程增添綠色發展動能。
